【一带一路新国企】丝路基金“首单”进展顺利
2022年11月13日 00:27 中视一带一路频道[远方的家]特别节目——亲历“一带一路” 巴基斯坦卡洛特项目:丝路基金第一单
[远方的家]特别节目——亲历“一带一路” 巴基斯坦卡洛特项目:丝路基金第一单
[远方的家]特别节目——亲历“一带一路” 巴基斯坦卡洛特项目:丝路基金第一单
“一带一路”倡议提出以来,三峡集团积极投身“一带一路”能源建设,其中“丝路基金”首单、“中巴经济走廊”首个水电投资项目——巴基斯坦卡洛特水电站于2016年12月1日开工,现已进入主体工程全面施工阶段。
大坝工程
卡洛特水电站大坝为沥青混凝土心墙堆石坝,由沥青混凝土心墙、过渡层、堆石Ⅰ区、堆石Ⅱ区、排水体和上下游护坡组成。大坝开挖累计完成60.04万立方米,心墙基座结构混凝土累计完成6377立方米,基础开挖和沥青混凝土心墙基座施工已完成90%;上、下游围堰完成防渗墙施工;上游围堰填筑至高程430.50米,下游围堰填筑至高程407米。目前大坝工程累计完成工程量的12.02%。
溢洪道工程

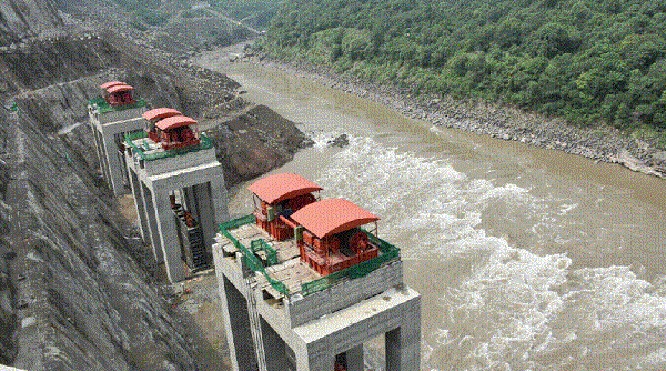

溢洪道由进水渠、控制段、泄槽、挑流鼻坎及下游消能区组成。目前溢洪道控制段开挖支护已完成,控制段混凝土累计浇筑85773.7立方米,累计完成工程量的37.64%。
复建大桥

复建大桥位于原卡洛特大桥下游约610米处。桥梁全长330米,桥面宽10米,设计为预应力混凝土连续钢构桥。复建大桥桩基础和桥墩施工已全部完成,正在进行桥梁结构施工。目前已完成工程量的70%。
导流隧洞工程

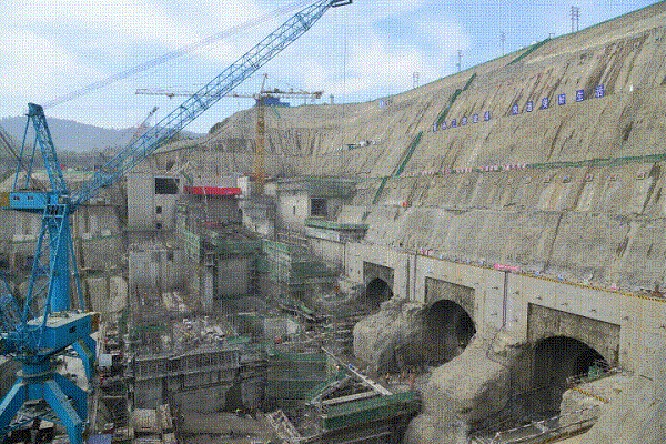

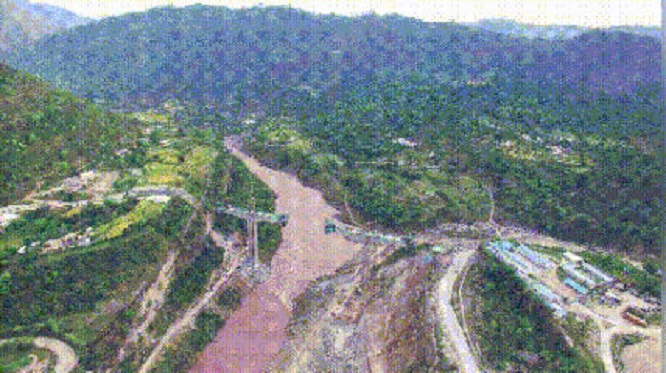

卡洛特水电站采用全年围堰一次性拦断河床、导流隧洞泄流的导流方式。目前导流洞进出口边坡,进水塔,洞身开挖、混凝土全部施工结束,于2018年9月11日实现导流洞通水过流,9月22日项目工程截流完成。
引水发电系统

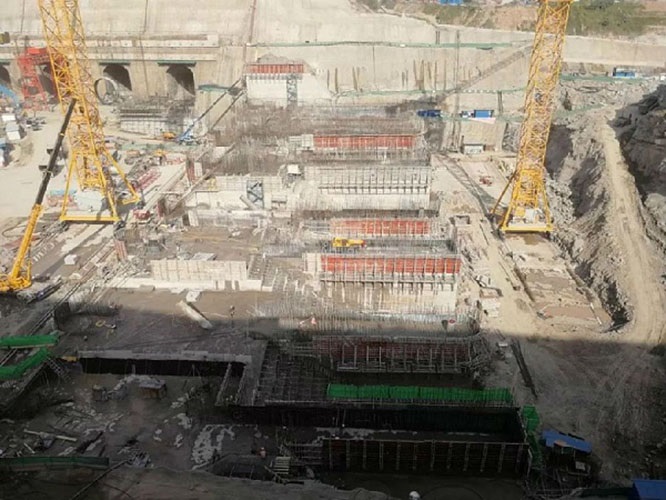

主要引水发电系统包括电站进水口、引水隧洞、地面厂房、升压站等。目前厂房边坡、基坑开挖支护均已完成;升压站安装间Ⅰ、Ⅱ段混凝土浇筑已完成,1号、2号、3号、4号机组段浇筑施工稳步推进;4条引水隧洞开挖支护全部完成,压力钢管安装进行中;进水塔土建工程全面启动;引水发电系统工程混凝土累计浇筑完成132000立方米。厂房工程累计完成工程量的42.53%。
文章来源:央视网 中国长江三峡集团有限公司 责编:一带一路微视
